Mittwoch, 30. Mai 2012

Der erste ereignisreiche Tag geht zu Ende....

Heute Morgen um 6:45 Uhr bin ich auf der Baustelle eingetroffen. Das Bauteam war bereits vor mir da und hatte schon einiges vorbereitet für die Ankunft des ersten LKW's.
Da wir am Mittwochabend nachträglich noch erfahren haben, dass jetzt doch die ganze Strasse gesperrt werden muss, konnten wir nicht wie geplant Punkt 7:00 Uhr beginnen sondern mussten noch bis 7:20 Uhr Geduld haben bis alle Nachbarn zur Arbeit gefahren waren. (Diese waren zum Glück sehr verständnisvoll und haben die Hiobsbotschaft alle gut aufgenommen!)
Dann war es endlich so weit, der erste LKW mit Material von Leya's hus auf der Brücke ist angekommen.
Das Abladen und Verteilen des Materials auf dem Grundstück dauerte etwa drei Stunden.
Auf den ersten LKW folgte dann der zweite mit den ersten Wandsegmenten von Leya's hus (dieser fuhr dann auch gleich rückwärts in unsere Strasse, da der erste nicht mehr alleine hoch kam und mit Hilfe der Gartenbauer nebenan und einem Schaufellader hochgezogen werden musste!). Dann gings Schlag auf Schlag. Ein Segment folgte dem anderen und nach einer Stunde konnten wir schon die obere Fassade begutachten.
Beim unteren Teil hatte sich ein kleiner Fehler der Bodenplatte eingeschlichen, so dass die Elemente die an die Wand der Bodenplatte angrenzen nicht gleich gesetzt werden konnten. Das super Aufbauteam hat sofort gehandelt, das Element abgeändert und so konnte zwei Stunden später die Aussenwand vom EG geschlossen werden.

Ich hab die Baustelle dann um 15.00 Uhr verlassen. Laut Angaben vom Bauleiter sollten heute noch die Wände der Garage gestellt werden und dann ist wohlverdienter Feierabend.

Ich lass jetzt einfach mal die Bilder sprechen:



 7:20 Uhr, der erste LKW gerade angekommen.






 Minuten später befinden sich bereits die ersten Lasten am Kranhaken.





 Die Materialien werden genau nach Plan gleich dort gelagert wo sie später gebraucht werden.

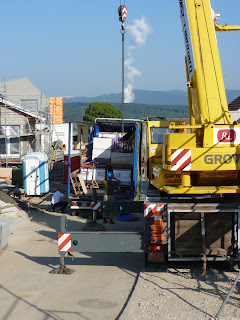

 Lkw und Kran, und dahinter die Dampfwolke vom AKW Gösgen, sonst kein Wölkchen :-)




 Scaniateile, abgefallen beim Versuch in unsere Strasse zu fahren :-)





 Der zweite Lkw ist angekommen, mit den Wandsegmenten vom EG, und diversem Material.





 Eine halbe Stunde später stehen schon die ersten zwei Wände.




 Die dritte Wand befindet sich im anflug.




 Hier die zwischengelagerte Aussenwand der Küche, welche später leicht angepasst werden musste.




 Unsere Baustelle Fotografiert vom Waldrand richtung Rütihof.





 Aussenwände geschlossen, top Arbeit vom Team.




 Wenn man reinschaut, kann man sich das ganze schon richtig gut vorstellen.




 Unsere zukünftig Balkontür :-)



Wir wünschen Euch einen ganz schönen Abend

Bis bald


Susanne, Patrick und Samira-Leya

Montag, 28. Mai 2012

Das Baugerüst steht.

Nur noch zwei mal schlafen, dann kommt unser Leya's hus :-)

Letzte Woche war nochmals die Firma Konik auf der Baustelle. Die Schalungen der Garage und der unteren HWR-Bodenplatte wurden entfernt. Danach konnten alle Platten mit einer Diamant- Tellerschleifmaschine überschliffen werden. Das Ergebnis ist hervorragend, alle Oberflächen sind jetzt absolut eben und kommen einem Unterlagsboden gleich. Das ist auch wichtig so, da unser Holzparkett direkt auf der betonierten Oberfläche verlegt wird.

Am Freitag wurde das Baugerüst für das Wohnhaus gestellt, und somit ist nun alles vorbereitet für die Ankunft von Leya's hus.

Ich hoffe das die Lastwagen am Mittwoch nicht allzu grosse Probleme haben um zu unserer Baustelle zu fahren, da ja doch einige enge Kurven zwischen Autobahn und unserem Grundstück liegen.

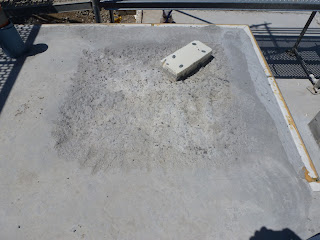

 Bodenplatte EG oben fertig überschliffen


 Bodenplatten oberes und unteres EG fertig


 Dusche im EG wurde vor aushärten der Betonmasse ausgekratzt






Das Baugerüst wurde letzten Freitag erstellt, somit ist alles vorbereitet für die Ankunft




Fam. Lehner wünscht allen noch einen schönen Pfingstmontag.

Bis bald....

Sonntag, 20. Mai 2012

Erster Spaziergang in Muhen

Heute morgen nach dem Morgenessen haben wir uns entschlossen nach Muhen zu unserer Baustelle zu fahren, das Auto dort zu parkieren und einen Spaziergang runter ins Dorf zu machen. Erstes Ziel war die Schule, um mal zu sehen was Samira erwarten wird wenn sie ins Schulalter kommt. Der Schulweg von etwa 20 min zu Fuss, ist zwar nicht gerade kurz, aber führt mehrheitlich über kleine Wege und Quartiere direkt zur Schule. Ausserdem kann Samira dann ja auch das Velo nehmen und da sind wir richtig zufrieden damit.
Danach haben wir einen kleinen Abstecher gemacht Richtung Altersheim und sind dann am bekannten Strohdachhaus vorbei wieder den Hang hoch zu unserem zukünftigen Zuhause.




 Strohdachhaus in Muhen


Den Nachmittag (bzw. den Mittagsschlaf von Samira) haben wir genutzt um unser Badmöbel fürs OG (gekauft bei www.car-moebel.de) mit den Waschbecken und Armaturen zu ergänzen. Es passt alles super zusammen und wir freuen uns auf den Moment wo wir es im neuen Haus installieren können. Dort kommen dann auch noch unser riesiger Spiegel (auch von Car Moebel) und darüber 2 Lampen im Jugendstil dazu.





Unser Waschtisch fürs OG





 Spiegel Waschtisch OG




Liebe Grüsse

Fam. Lehner

Freitag, 18. Mai 2012

Alle Bodenplatten sind gegossen...

Am Mittwoch dieser Woche haben die beiden Herren Konik alle unsere Bodenplatten fertig gegossen.
Die Schalung bleibt noch bis nächste Woche. Die Platten werden dann nochmals überschliffen um die Schlacke zu entfernen.

Das Grundstück wurde grob geebnet, und man kann sich die Rasenflächen um unser zukünftiges Leya's hus schon ein bisschen vorstellen.

Den Hang an der unteren Grenze unseres Grundstückes werden wir warscheindlich mit Erosionsschutznetzen befestigen, und den unteren Teil des gewachsenen Bodens erhalten. Die Gemeinde muss nur noch zustimmen :-)

Die neusten Bilder vom Mittwochabend:

 Einzelfundamente unserer Veranda beim Hauseingang






Bodenplatte der Garage




 Bodenplatte Hauswirtschaftsraum unten




 Trotz unserem kleinen Grundstück bleibt doch noch ein bisschen Land vor dem Haus übrig :-)




Bodenplatte Wohnzimmer/ Küche mit Erker vom Esszimmer




Jetzt warten wir gespannt auf die nächsten Schritte, und freuen uns auf die Lieferung unseres Leya's hus am 29.05.2012.



Med vänliga hälsningar

Fam. Lehner

Dienstag, 15. Mai 2012

Die Bodenplatten schon fast fertig!

In den letzten zwei Tagen haben sich die Ereignisse überschlagen.
Als ich gestern Abend nach der Arbeit schnell auf der Baustelle vorbeigeschaut habe, konnte ich es erneut fast nicht glauben. Am Sonntagabend war für die untere Bodenplatte die Isolation ausgelegt, und die Schalung fast fertig. Gestern, Montag, war die Isolation der oberen Bodenplatte auch schon ausgelegt, mit fertiger Schalung, und zu meiner Verwunderung waren sämtliche Leitungen für Bodenheizung und Wasserversorgung fertig eingebaut. Bodenplattenbauer und Heizung/Sanitär haben hand in hand top Arbeit geleistet.


Bilder von Montag:



 Untere Bodenplatte mit den Rohren der Bodenheizung und Wasserversorgung




Obere Bodenplatte mit den Rohren der Bodenheizung und Wasserversorgung



Heute morgen um 10.00 Uhr gings dann weiter. Die obere und untere Bodenplatte wurde in einem Schritt mit Stahlfaserbeton gegossen. Als ich heute Abend um 18.00 Uhr auf der Baustelle war, war das ganze schon so fest, das man darauf gehen konnte.
Nach dem giessen der Platten wurde gleich die Schalung der Garagenplatte und des unteren Bodens des Hauswirtschaftsraumes vorbereitet.



Bilder von heute:


 Untere Bodenplatte fertig betoniert.



 Fertige obere Bodenplatte



 Schalung für die Garagenplatte



Isolation und Schalung vom unteren HWRboden.



Mit jedem Tag sieht man ein bisschen mehr von Leya's hus :-)


Liebe Grüsse

Fam. Lehner

Sonntag, 13. Mai 2012

Es geht in riesen Schritten voran....

Heute war so schönes Wetter, wir mussten einfach schnell auf der Baustelle vorbeischauen.

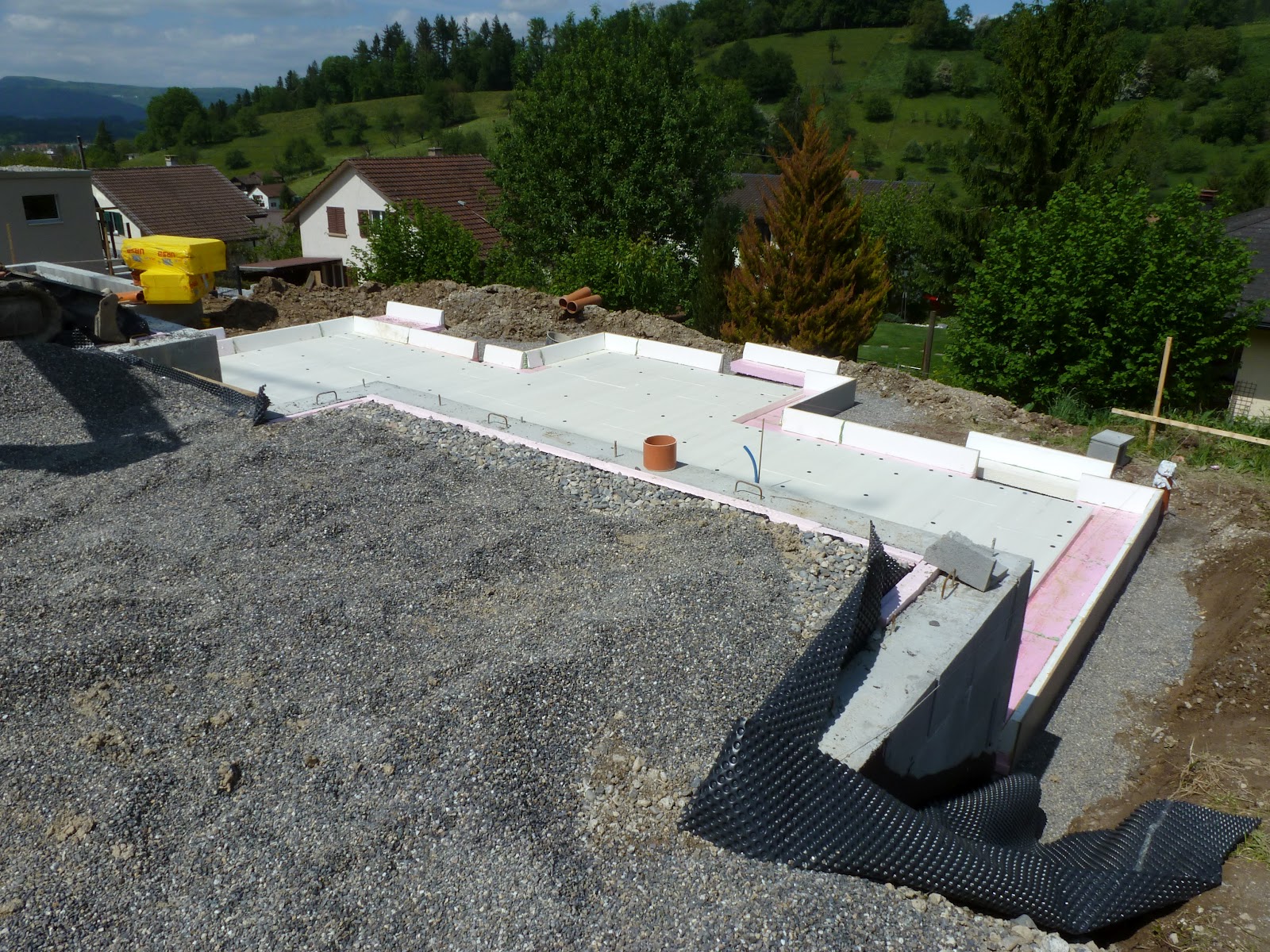

Wir waren wieder einmal verwundert, wie viel sich in zwei Tagen verändern kann. Am Donnerstag Abend wurden die Fundamente und die Wände der Bodenplatten betoniert. Heute fanden wir die Isolation der unteren Bodenplatte (Wohnzimmer/Esszimmer/Küche) schon fast fertig verlegt. Das ging ja schnell! Ich denke jetzt folgt das verlegen der Rohre der Bodenheizung, und dann kann auch schon gegossen werden. Wir können uns jetzt auch schon richtig ein Bild von unserer zukünftigen Wohnküche machen :-)

Ein paar Bilder zum momentanen Stand:
















 Unsere Frischluftleitung für den geplanten Schwedenofen



 Isolation der Zwischenwand



 Treppenabgang ins Wohnzimmer






Liebe Grüsse

Fam. Lehner



Mittwoch, 9. Mai 2012

Die Streifenfundamente stehen.

Vor einer Stunde waren wir nochmals schnell auf der Baustelle. Und siehe da, heute ging mal richtig was. Die Herren Konik haben ganze Leistung gebracht, und die Streifenfundamente wurden heute Abend schon mit Beton gefüllt. Der Grundriss von Leya's hus wir damit schon wieder ein bisschen ersichtlicher. Zu unserer Überraschung sieht das ganze doch ein bisschen grösser aus als wir es uns vorgestellt haben. Nur die Garage könnte ein bisschen grösser sein :-)

Für alle interessierten ein paar neue Bilder:
















Liebe Grüsse

Fam. Lehner

Montag, 7. Mai 2012

Und wir sind gestartet :-)


Letzten Donnerstag haben die ersten Erdarbeiten für die Bodenplate von Leya's Hus stattgefunden. Inzwischen kann man sich schon richtig ein Bild darüber machen wo, und in welchem Level sich Leya's hus in Zukunft befinden wird.

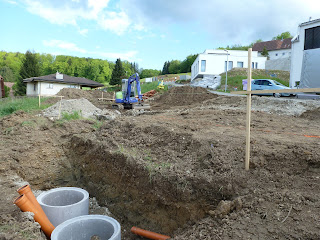

Momentan werden Arbeiten für die Entwässerung ausgeführt. Die zwei ersten Rohre der Kontrollschächte für Schmutzwasser und Regenwasser sind bereits in der Grube, und das Rohr von der Garagenevorplatzentwässerung ist auch schon vergraben.
Das Schnurgerüst der Verschiedenen Bodenplatten ist laut meinen Angaben auch schon von der Gemeinde gesichtet worden.



Nun noch ein paar Bilder zum momentanen Stand:

 Sicht von der westlichen Grundstücksgrenze mit den Markierungen von Garage, und dem Wohnhaus im Hintergrund.





 Sicht aus Nord/West






Die ersten Elemente von Regen und Schmutzwasserschächten




 Sicht aus Süd/Ost auf das ganze Grundstück mit Schnurgerüst.




Sicht aus Süd/West



Zukünftige Bauherren oder Interessierte aller Art, sind herzlich eingeladen unsere Baustelle zu besichtigen. Sie befindet sich an folgender Adresse:

Fohliweidweg 4
5037 Muhen

Wir bitte bei einer allfälligen Besichtigung am Abend und an Wochenenden Rücksicht auf die Nachbarn zu nehmen.

Viel spass beim besichtigen.
